本問は『工事別原価計算表』の問題。。昔から出ている定番問題です。難しい処理はありません。怖いのは、計算ミスだけです。何回も検算して満点を取りましょう。
◇問題◇

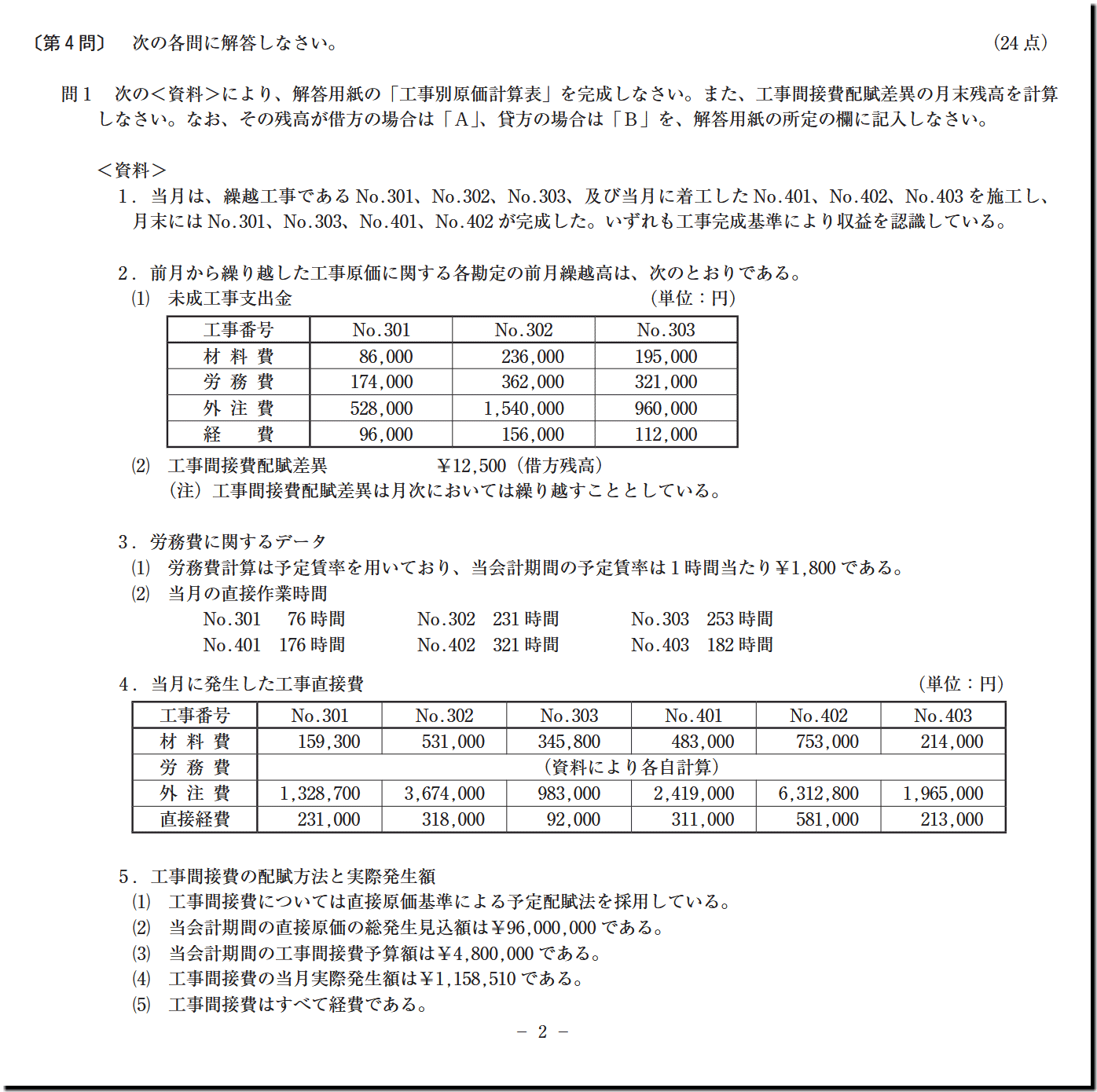

(クリックして拡大。)
結論から言うと、「答えはこちら」です。
本問のレベルは「ふつう」です。
計算ミスさえしなければ、余裕で満点です。

この種の問題は、問題文よりも、まずは、解答用紙を眺めるのがコツです。
つらつら解答用紙を眺めるに、まず、No.301とNo.302とNo.303の「月初未成工事原価」が埋められそうです。
資料の「(1) 未成工事支出金」が使えそうな感じです。
個々の費用を足し算していきましょう。
No.301は、「86,000+174,000+528,000+96,000」で「884,000」です。
No.302は、「236,000+362,000+1,540,000+156,000」で「2,294,000」です。
No.303は、「195,000+321,000+960,000+112,000」で「1,588,000」です。
計算が済んだら、解答用紙に記入していきましょう。

記入すると…、
…なります。
計算ミスが怖いので、必ず検算してください。こんなカンタンなところで間違うと、以降の作業が無駄になります!
資料を見ると、「4 .当月に発生した工事直接費」の「労務費」ですが、「資料により各自計算」とあります。
ということは、労務費以外は、計算しなくていいことがわかります。
つまり、資料の数字をそのまんま解答用紙に転記すればいいわけです。カンタンでいいですね!

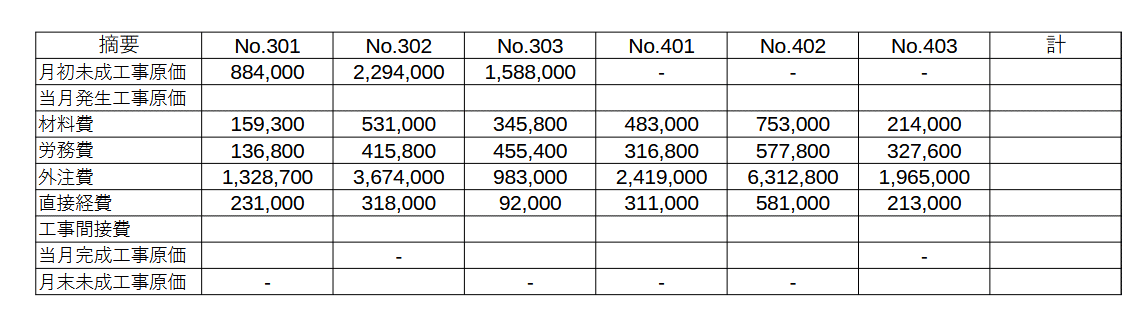

材料費等の資料の数字を解答用紙に書くと…、
…となります。
転記ミス、そこそこあります!指差し確認をしながら、確実に転記してください。正確に書き写せたかどうか、3回は、チェックしておきましょう。
配偶者のようにクソ面倒な労務費計算です。
「3 .労務費に関するデータ」の数字をかけ算するだけっす。
予定賃率は、問題文から、「¥1,800」です。
当該1,800に、各工事の直接作業時間を掛けるだけです。
「No.301・・・76時間」ですから、「1800*76」で「136,800」です。
「No.302・・・231時間」ですから、「1800*231」で「415,800」です。
「No.303・・・253時間」ですから、「1800*253」で「455,400」です。
「No.401・・・176時間」ですから、「1800*176」で「316,800」です。
「No.402・・・321時間」ですから、「1800*321」で「577,800」です。
「No.403・・・182時間」ですから、「1800*182」で「327,600」です。
計算した数字を解答用紙に記入すると…、
…となります。
計算ミスと転記ミスがないように、検算を2回、転記チェックを2回しましょう。
こういう計算は、電卓の「定数計算」を使うと楽です。
カシオだと、「1800**」で、「K」が表示されて、あとは、時間だけ入れるだけです。
次に、No.301の「76」を入力して、「=」を押せば、「136,800」と計算されます。
No.302の「231」を入力して、「=」を押せば、「415,800」と計算されます。
No.303の「253」を入力して、「=」を押せば、「455,400」と計算されます。
以下同じです。
当サイトの「計算機の小技-定数計算」などを参考に、計算してみてください。
ほいで、最後に「GT」を押せば、合計の計算もあっという間です。
参考:感動!GTキー
配偶者の応対並みに、ただただ、だるいだけの工事間接費の計算をします。
資料の「5 .工事間接費の配賦方法と実際発生額」の数字を使います。
「(2) 当会計期間の直接原価の総発生見込額は¥96,000,000 である。」と「(3) 当会計期間の工事間接費予算額は¥4,800,000 である。」のところから、配賦率を計算します。
「4,800,000/96,000,000」と割り算して、配賦率が「0.05」なことがわかりました。
当月の各工事の「直接原価」を、つまり、当月の材料費・労務費・外注費・直接経費を足し算します。(“こういうもの”として、処理の方法を憶えてしまいましょう。)
No.301は、「1,855,800」となります。
No.302は、「4,938,800」となります。
No.303は、「1,876,200」となります。
No.401は、「3,529,800」となります。
No.402は、「8,224,600」となります。
No.403は、「2,719,600」となります。
ここも、計算ミスが怖いので、きっちり検算してください。
足し算した各数字に、配賦率の「0.05」を掛けていきます。
No.301は、「1,855,800*0.05」で「92,790」となります。
No.302は、「4,938,800*0.05」で「246,940」となります。
No.303は、「1,876,200*0.05」で「93,810」となります。
No.401は、「3,529,800*0.05」で「176,490」となります。
No.402は、「8,224,600*0.05」で「411,230」となります。
No.403は、「2,719,600*0.05」で「135,980」となります。
計算ミスがないよう、検算してください。

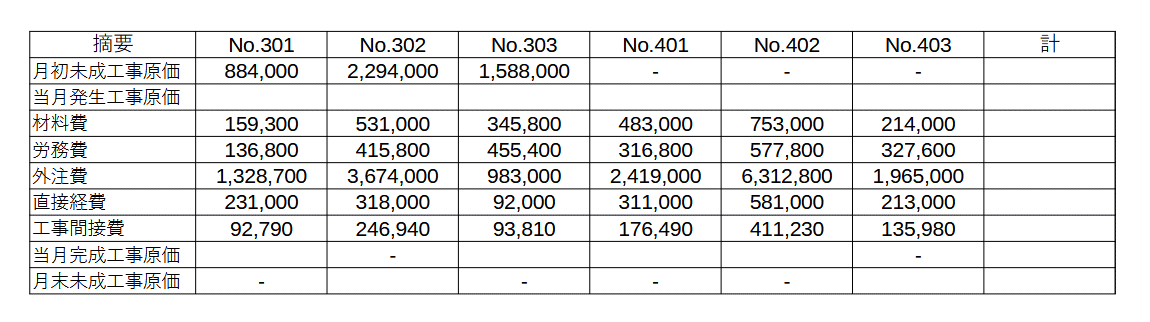

出た数字を解答用紙の「工事間接費」に記入すると…、
…となります。
解答用紙の主要部分が埋まったので、個々の工事ごと、費用ごとに、集計していきます。

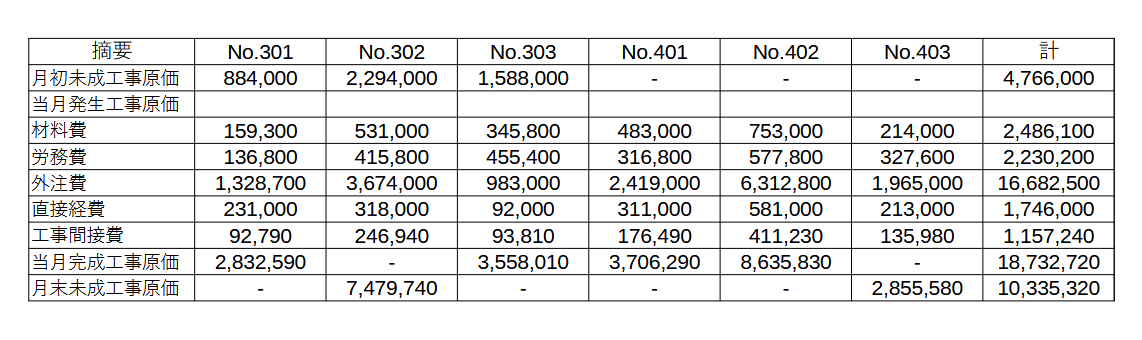

集計すると…、
…となります。
計算ミスゼロにすべく、検算を忘れないでください。
後は、配賦差異を計算するだけです。
資料には、「工事間接費の当月実際発生額は¥1,158,510 である。」とあります。
んで、当月の工事間接費の予定配賦額は、「92,790+246,940+93,810+176,490+411,230+135,980」で「1,157,240」となります。
配賦差異の処理は、「配賦差異の機械的作業」を参考にしてください。ここでも、このやり方をします。
実際発生額と予定配賦額の差は、「1,158,510-1,157,240」で「1,270」です。
工事間接費のT字勘定を作ると…、
…となります。
当該工事間接費の差を埋める仕訳を切ると…、
借方:配賦差異 1,270
貸方:工事間接費 1,270
…となります。
問題文には、「工事間接費の配賦差異 ¥12,500(借方差異)」となっています。
仕訳の配賦差異を、配賦差異のT字勘定に転記すると…、
…となります。
T字勘定の残高を計算すると、「12,500+1,270」で「13,770」となります。
借方残高で「A」を付記することになります。

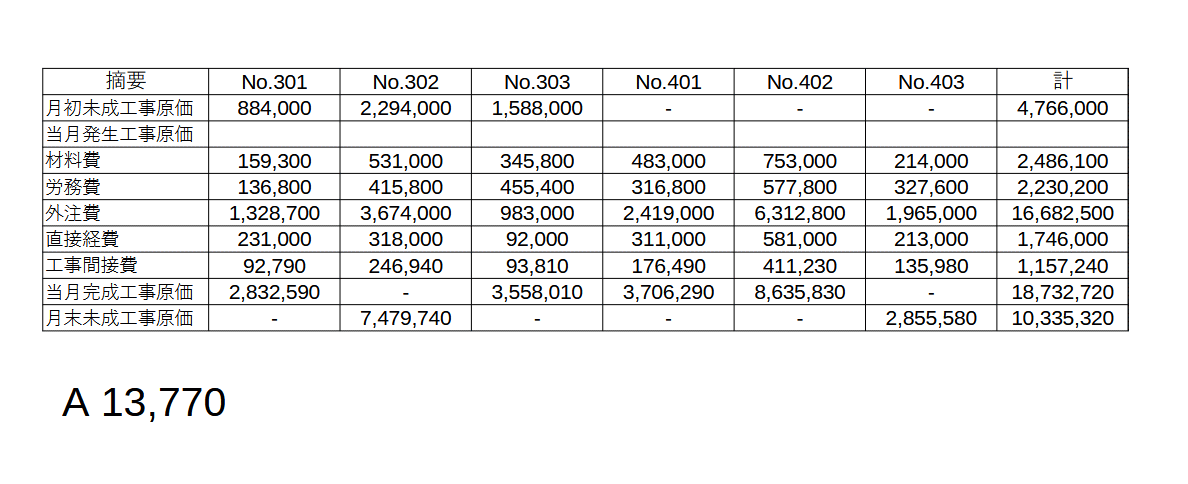

答えは…、
…です。
結論から言うと、PDF形式の過去問でイライラしている人は、「タブレット」で閲覧する、といった次第です。
当方、PDF過去問の閲覧には、12インチのタブレットを使いますが、「紙」の過去問と遜色なく、問題演習に集中できています。
公式のPDF過去問は、スマホだと画面が小さくて問題文が読み難く、PCだとキーボードやマウス、配線等が邪魔で、かなりイライラします。
本格的な“問題演習”には、「タブレット」が最も勝手がよく、ストレスが少ないというのが実感とするところです。
PDFタイプの過去問演習でイライラしている方は、「タブレット」の活用を勧めます。押入れから出してみてください。
なお、手許に「タブレット」がない人は、最もコスパの高い、アマゾンの「Fire HD」を推薦します。
アンドロイド製のタブレットと性能が遜色ないくせに、値段は数割安く、もちろん、PDFの閲覧も可能で、コストパフォーマンスが秀逸です。
とりわけ、スマホしか持ってない方に勧めます。小さい画面での問題演習は、倍疲れます。
受験が終わっても、アレコレ使えますし、安価なサブ機としても使えます。これを機に「Fire HD」を買っても、損はないです。
教材の詳細は「教材レビュー」で述べていますが、読むのが面倒な方は…、
簿記2級持ちの方は、ネットスクールの「建設業経理士 過去問題集&テキスト 2級 出題パターンと解き方」1冊で事が足ります。
簿記3級持ちの方は、テキストと問題集は、TACの「スッキリわかる 建設業経理士2級」と「スッキリとける問題集 建設業経理士2級
」を…、
過去問には、「合格するための過去問題集 建設業経理士2級
」を使えばよいでしょう。
建設業経理士2級は、市販されている教材が少ないので、大概、こうなるかと思います。試験会場でも、多くの人が同じような教材を手にしていました。
ところで、電卓です。
100円ショップで売ってるような、ぺらぺら計算機は計算ミスの元です。
高品質な電卓を使っていない方は、「簿記検定試験の計算機(電卓)選び」や「売れ筋の電卓は、結局なに?」を参考に、買い換えてください。
左のがぺらぺらで、中と右が高品質の計算機です。絶対的に高品質の方が打ちやすいです。
考えるのが面倒な人は、わたしが愛用している「DF-120GT」にすればよいでしょう。これで支障ありません。建設業経理士もこれで受験しました。
建設業経理士に関するこまごましたことは、ブログに投稿しています。
「建設業経理士の投稿記事」をばご参考ください。
合格体験記は「建設業経理士2級の合格体験記」で、合格証書は「建設業経理士2級の合格証書」です。
★みんなとシェアする
